机电工程水暖电管线综合的基本步骤及原则​

发布时间:2015-09-30作者:来源:浏览次数:2840



  1. 熟悉各专业图纸,不仅仅是本专业的,包括其他专业的图纸。

  2. 处理底图(将建筑专业修改为8号色,各专业按专业性质分层,分色)。

  3. 将各专业图纸复制至建筑底图上。

  4. 根据标高要求,完成各专业管线的标高(做法参考下述管线综合的思路)。

  5. 根据需要完成剖面图的绘制。

  6. 将完成的各专业图纸分开,分别出图。

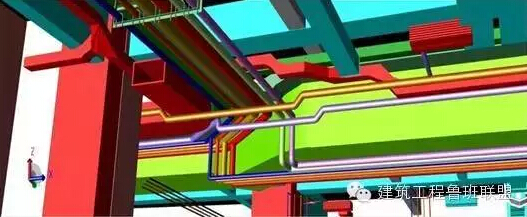

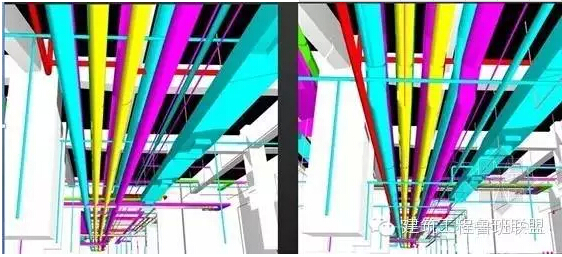

机电工程(水暖电)管线综合的基本原则/思路



  1. 管线综合应以暖通专业为主,水电专业为辅,因为暖通的风管最大。水暖电如果出现打架、互不相让时,由项目经理进行协调。最后由专人进行汇总,绘制最终的管线综合图纸。

  2. 暖通的风管如果不止一根,一般来说,排烟管宜高于其他风管;大风管宜高于小风管。两个风管如果只是在局部交叉,可以安装在同一标高,交叉的位置小风管绕大风管。

  3. 水管方面,有压管绕无压管。

  4. 空调水平干管宜高于风机盘管。

  5. 冷凝水应考虑坡度,吊顶的实际安装高度通常由冷凝水的最低点决定。

  6. 电气专业桥架安装比较自由,可以见缝插针,建议先把空调、给排水的管道安排好,再考虑桥架的空间。桥架不宜安装在水管的正下方。

  7. 给排水的管道较多,有条件的情况下建议其单独占一段水平空间,不与空调管道并行。但是高度紧张时这样的想法是很难实现的。实在安排不下时,让个别水管穿梁。如果穿梁都无法解决吊顶的问题,那只好改系统了,比如水管全改成竖向系统,不走水平管。

  8. 从走道进入房间的新风支管如果与梁或者其他管道打架,可以改用软风管,自由弯曲,绕开障碍物。

  9. 走道吊顶里不能全部摆满,要留出一定的操作空间,便于以后检修。

  10. 复杂的工程,图纸是画不清楚的,要靠施工单位在现场做综合。



补充:公共走道内考虑到安装空间小桥架、母线、喷淋在最上面,风管、水管在下面,遇见打架,电管和水管让通风管,电管让水管。
